薪ストーブの設置工事の流れと期間:8ステップ、新築・後付けの違いと施工店の選び方
- 薪ストーブの設置工事の流れは「相談→現地調査→プラン→見積→契約→工事→火入れ→アフター」の8段階です。
- 工事そのものは2〜3日ですが、相談から火入れまでは早くて1〜2か月かかります。
- 冬から使うなら、春〜夏に相談を始めます。施工店は価格より煙突の設計力とアフターで選びます。
薪ストーブ設置工事の流れは?相談から火入れまで8ステップ
やることを順に並べると次のとおりです。仕上がりの大半は、工事の前の現地調査とプランで決まります。
- 相談:ショールームで実機を見る。家の図面や写真を持っていく。
- 現地調査:煙突を通す道すじ、屋根の形、床の強さ、搬入経路を見てもらう(半日ほど)。
- プラン:設置位置と煙突の構成を図面にしてもらう(1〜3週間)。
- 見積:本体・煙突・炉台・工事費・足場の内訳を出してもらう(1〜2週間)。
- 契約:支払い条件・工期・保証を書面で確かめる。
- 工事:煙突、炉台・炉壁、本体を取り付ける(2〜3日)。
- 火入れ・引き渡し:施工店と一緒に焚きながら使い方を教わる。
- アフター:シーズン後に煙突掃除と点検をする(年1回)。
火入れの日は、空気調整レバーの使い方、灰の捨て方、煙突掃除の時期を必ず聞いておきます。初めの数回は塗装が焼けてにおいが出るので、窓を開けて小さめの火で焚きます。
プランは口頭ではなく図面で受け取ります。煙突の位置は建物に固定され、あとから変えると大がかりな改修になるからです。屋根から出すか壁から出すかは屋根出しと壁出しで比べています。
設置工事の期間は何日?新築と後付けの違い

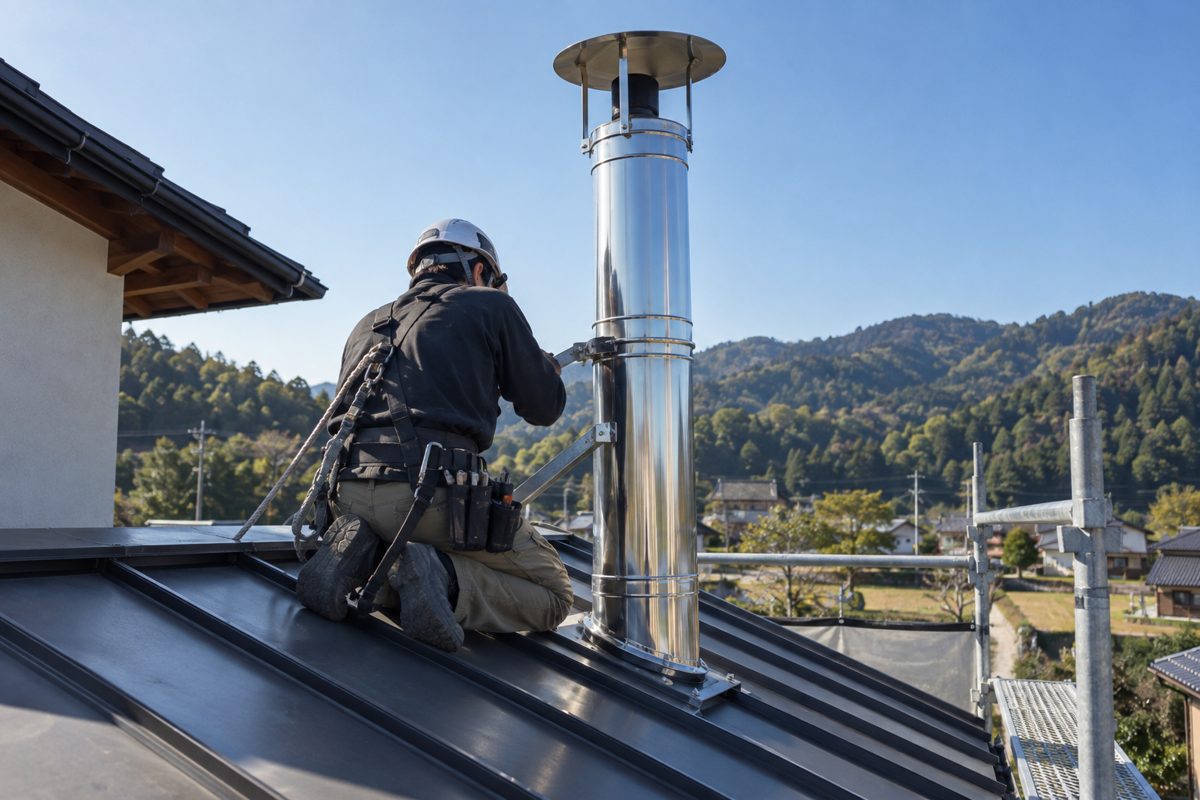

後付け(=今住んでいる家に設置)なら、工事は続けて2〜3日です。煙突、炉台(=本体を載せる不燃の台)、本体でおおむね1日ずつかかります。屋根に上る作業は雨の日にできないので、天気で延びることがあります。屋根の上は高所作業なので、2人以上で施工すると決めている店もあります。
新築では、家の工事に合わせて2回に分けるのが一般的です。屋根を張る時期に煙突の通り道をつくり、内装が終わってから本体を据えます。1回あたり1〜2日です。
期間が延びる主な理由は、輸入機の取り寄せ待ちと、秋の繁忙期です。たとえば12月から焚きたいなら、6〜8月には相談を始めておくと安心です。

新築では、本体の設置が引き渡し直前の最後の工事になります。内装を傷つけないよう、搬入経路の養生(=床や壁を保護シートで覆うこと)を誰がするか、工務店と施工店で先に決めておきます。
工務店経由でまとめて頼むと、中間の利益がのって高くなりやすい点にも注意します。施工する薪ストーブ店は自分で選び、設計の段階から打ち合わせに入ってもらうと安心です。
契約時には着手金がかかります。工事代金の半額や、30万〜50万円とする店があります。費用の内訳は導入費用の記事にまとめています。
施工店の選び方は?相見積で見るところ

施工店は、次の4点で比べます。
- 自宅と似た条件(2階建て、後付けなど)の施工例を、煙突の写真つきで見せてくれるか。
- 煙突の長さや断熱の区間を、理由つきで説明できるか。
- 設置後の煙突掃除と点検に、自社で来てくれるか。
- 工事中の事故に備える賠償責任保険に入っているか。
日本暖炉ストーブ協会(JFSA)の認定技術者がいるかも目安になります。ただし協会は、個々の工事を保証する制度ではないとしています。
相見積(=複数の店に見積を出してもらうこと)は2〜3社が現実的です。見積の差は、ほとんどが煙突で生まれます。二重断熱煙突(=断熱材入りの煙突)の長さ、曲がりの数、屋根上の高さを横に並べて比べます。
他社の図面を持ち込んで「これと同じで安く」と頼むのは避けます。設計の意図を知らない店が、責任だけを負うことになるからです。
安い見積は、煙突が短い、断熱のない管が多い、足場や補修が「別途」になっている、のどれかであることが多いです。
法令や近所への配慮で、工事前に何を確かめる?
ストーブや煙突の位置と構造には、消防法と建築基準法に関係する決まりがあります。箕面市も、設置を考えるなら設置業者に確かめるよう案内しています。細かい基準は地域で違うことがあるので、メーカーの施工説明書と所轄の消防署でも確認してください。
同じ案内によると、設置工事に国家資格はなく、民間の資格や教育プログラムがあります。資格は店選びの目安の一つとして見ます。
煙突の先端の位置は、近所への煙やにおいにも関わります。仙台市は、使う時期の風向きを考え、煙突の先を近隣の窓や給気口から十分に離すよう勧めています。プランの段階で、隣家の窓の位置を施工店に伝えておきます。手続きの詳細は法律と届出で解説しています。
薪ストーブの設置はDIYでできる?

本体と煙突を通販でそろえて自分で付けることは、技術的には可能です。ただし、火災や雨漏りが起きればすべて自己責任になります。
炉台づくりや室内の煙突の接続は、寸法を守ればDIYの余地があります。屋根や壁に穴をあける作業と、屋根の上の作業はプロに任せます。雨漏りと転落の危険が大きいからです。
DIYに向くのは、炉台づくりなど室内の作業に限って自分でやり、費用を少し抑えたい人です。屋根まで含めて全部自分でやるのは、おすすめしません。
離隔距離(=本体や煙突を燃えやすい壁から離す距離)を守らないと、壁の中の木が少しずつ焦げ、数年後に出火するおそれがあります。基準は炉台・炉壁と離隔距離で確認してください。
設置工事の前に次にやること
- 家の図面と、設置したい部屋の写真を用意する。
- 候補の機種を2〜3台に絞る(外気導入に対応した機種も確認)。
- ショールームを2〜3社回り、現地調査を頼む。
- 見積は煙突の構成をそろえて比べる。
- 冬に使うなら、夏までに契約する。
よくある質問
薪ストーブの設置はいつ相談を始めればいいですか?
施工店が遠方でも大丈夫ですか?
賃貸住宅に設置できますか?
薪ストーブの設置に資格は必要ですか?
あわせて読みたい
薪ストーブの費用は総額いくら?設置費用の内訳と維持費、家で差がつく理由
薪ストーブの費用は総額100万〜160万円が中心で、後付けはさらに20万〜70万円かかります。本体・煙突・工事の内訳、家…
約6分で読めます薪ストーブの煙突は屋根抜きと壁抜きどっちがいい?違い・費用・選び方
薪ストーブの煙突は屋根抜きと壁抜きのどっちがいい?迷ったら屋根抜きが基本です。煙の抜け、雨漏り、煙突掃除、費用の違いと、…
約6分で読めます薪ストーブの炉台・炉壁の作り方
薪ストーブの炉台・炉壁の作り方と、壁から何cm離すかを解説。条例の離隔距離(横・後ろ100cm、前・上150cm)、空気…
約5分で読めます薪ストーブの法律
薪ストーブの法律では、使用そのものを規制する法令はありません。ただし設置には建築基準法(煙突・内装)と火災予防条例(離隔…
約6分で読めます出典・参考資料
- 暖炉・薪ストーブ購入から設置までの流れ(一般社団法人 日本暖炉ストーブ協会)
- JFSA認定技術者(一般社団法人 日本暖炉ストーブ協会)
- 設置までの流れ(薪ストーブ専門店 ノースフィールド)
- 設置までの流れ(薪おじさん株式会社)
- 設置までの流れ(薪ストーブ専門店 アリュメール)
- よくある質問(LMストーブ)
- 工事の流れ(かわはら薪ストーブ本舗)
- 4.完全に自力でDIY作業する(かわはら薪ストーブ本舗)
- 新築住宅への薪ストーブ設置工事ならではの注意点(かわはら薪ストーブ本舗ブログ)
- 薪ストーブ設置の費用をあと30万円安くしたい場合のやり方(かわはら薪ストーブ本舗ブログ)
- 煙突の設置工事と平屋にはチムニーボックスを推奨する個人的見解(ヒミエルストーブ)
- 【事故事例No.55】薪ストーブ損壊事故(リターンハート)
- 薪ストーブを適切に使用していただくために(箕面市)
- 薪ストーブの使い方(仙台市)
価格・料金・制度は2026年10月13日時点で編集部が確認した目安です。設置の可否や離隔距離は、必ずメーカーの施工説明書と所轄の消防署で確認してください。
